首页 | 园林新闻 | 规划设计 | 工程 | 植物 | 科技 | 教育 | 法制 | 风景旅游 | 园林城市 | 世界园林 | 风景园林师 | 花木资讯 | 人居环境 | 园林论坛 | 园林博客

住宅土方与基础工程施工方法

http://www.www.hxycwz.com 2010-05-31 来源:中国住宅网 作者: 发表评论(0)

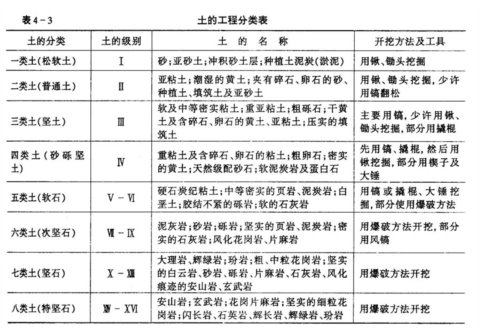

  土方工程分类土是一种天然物质,其种类繁多,分类方法有多种。目前,在建筑基础工程基础中,根据土的坚硬、开挖难易程度,将土分为如表4-3所示。土石方工程按照施工方法又可分为人工土方工程施工和机械化土方工程施工两大类。它是建筑工程施工的主要组成部分,其中包括场地平整、基坑(槽)开挖、地坪填土及路基填筑。

  土方平衡调配土方平衡调配是土方规划设计的一项重要内容。它主要是对土方工程中挖方的土需运至何处(利用或堆弃),填方所需的土应取自何方,进行综合协调处理。其目的是在使土方运输量或土方运输成本最低的条件下,确定挖、填方区土方的调配方向和数量,从而缩短工期,提高经济效益。土方平衡调配的原则主要有:1.挖方与填方基本达到平衡,在挖方的同时进行填方,减少重复倒运;2.挖(填)方量与运距的乘积之和尽可能最小,使总土方运输量或运输费用最小;3.分区调配应与全场调配相协调,切不可只顾局部的平衡而妨碍全局;4.土方调配应尽可能与地下建筑物或构筑物的施工相结合;5.选择恰当的调配方向、运输路线,使土方运输无对流和乱流现象,并便于机械化施工;6.当工程分期分批施工时,先期工程的土方余额应结合后期工程需要,考虑其利用的数量和堆放位置,以便就近调配。土方调配的方法是:1.划分土方调配区。即在场地平面图上先划出挖、填方区的分界线即零线,并在挖、填方区划出若干调配区。2.计算各调配区的土方量,并标明在调配图上。3.计算各调配区的平均运距,即挖方调配区土方重心到填方调配区土方重心之间的距离。4.绘制土方调配图,在图中标明调配方向、土方数量及平均运距。5.列出土方量平衡表。

\

  场地平整场地平整是指在开挖建筑物基坑(槽)前,对整个施工场地进行就地挖、填和平整的工作。在进行场地平整之前,应首先确定场地设计标高,计算挖、填方工程量,确定挖、填方的平衡调配,并根据工程规模、工期要求及现有土方机械条件等,确定土方施工方案。场地平整时,通常按照方格网法计算工程量,具体步骤如下:1.在地形图上将整个施工场地划分为边长10~40米的方格网;2.计算各方格角点的自然地面标高;3.确定场地设计标高,并根据泄水坡度要求计算各方格角点的设计标高;4.确定方格角点挖、填高度,即地面自然标高与设计标高之差;5.确定零线,即挖、填方的分界线;6.计算各方格内挖、填方土方量;7.计算场地边坡土方量,最后得出整个场地的挖、填方总量。

  土方边坡为了防止塌方,保证施工安全,在基坑(槽)开挖深度超过一定限度时,经常将土壁做成有斜率的边坡,即土方边坡。土方边坡以其挖土方深度H与其边坡底宽B之比来表示,即:

  土方边坡坡度=H/B=1/(B/H)=1/m

  式中m=B/H,称为边坡系数

  按照《土方与爆破工程施工及验收规范》(GBJ201-83)的规定,土质均匀且地下水位低于基坑(槽)或管沟底面标高时,其挖方边坡可作为直立壁不加支撑,挖方深度不宜超过表4-4规定;土质条件良好,土质均匀且地下水位低于基坑(槽)或管沟底面标高时,挖方深度在5米以内不加支撑的边坡的最陡坡度应符合表4-5规定。

\

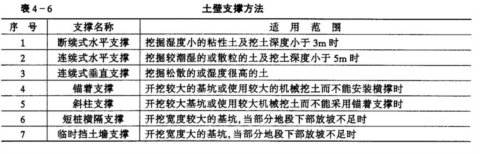

  土壁支撑在基坑(槽)开挖时,由于某些因素影响,有时不允许按要求的放坡宽度放坡,或有防止地下水渗入基坑要求,以及深基坑(槽)开挖时,放坡增加的土方量过大,此时,就需要采用土壁支撑的方法,设置支撑进行挖土,以防塌方。基坑(槽)或管沟需设置土壁支撑时,应根据开挖深度、土质条件、地下水位、施工方法、相邻建筑物和构筑物等情况进行选择和设计。坑壁支撑有钢(木)支撑、钢(木)板桩、钢筋混凝土护坡桩和钢筋混凝土地下连续墙等。钢(木)支撑根据挡土板放置方式的不同,又可分为断续式支撑(疏撑)、连续式支撑(密撑)。根据支撑形式又可分为横撑式支撑、锚着式支撑、斜柱式支撑等。如表4-6所示。

\

  施工排水在土石方工程施工时,必须做好施工排水工作。施工排水分为排除地面水和降低地下水位两类。排除地面水可采用设置水沟、截水沟或修筑土堤等设施来进行;降低地下水位可采用集水井降水法和井点降水法。1,集水井降水法。集水井降水法是在基坑开挖过程中,在基坑底设置集水井,并在基坑底四周或中央开挖排水沟,使水流入集水井内,然后用水泵抽出的方法,如图4-1所示。集水井应设置在基础范围以下,地下水走向的上流,每隔20~40米设置一个。集水井直径或宽度为0.6~0.8米,深度随挖土加深,应经常保持低于挖土面0.7~1米,集水井壁可用竹、木简易加固。当挖至设计标高后,集水井应低于基坑底1~2米,并铺设碎石滤水层,以免将泥砂抽走,坑底土被搅动。水泵可采用离心泵、潜水泵和软抽水泵等。

  2.井点降水法。在地下水位以下的含水层施工时,常采用井点排水的方法。井点降水法是在基坑开挖前,在基坑四周埋设一定数量的滤水管(井),利用抽水设备抽水使所挖的土始终保持干燥状态的方法。井点降水法所采用的井点类型有:轻型井点、喷射井点、电渗井点、管井井点、深井井点等。施工时可根据土的渗透性系数,要求降低水位的深度及设备条件等,参照表4-7选用。

\

  推土机施工推土机是一种在拖拉机上装有推土板(铲刀)等工作装置而成的土方机械。它可以单独进行切土、推土和卸土工作,并可作为辅助机械配合其他土方机械施工。适于开挖1~3类土,经济运距100米以内,50~60米效率最高。多用于场地平整、开挖深度1.5米的基坑(槽),沟槽回填土,以及堆筑高度1.5米内的堤坝等。施工时,为提高生产效率,可采用下面几种方法:1.槽形推土法。推土机重复多次在每一条作业线上切土和推土,使地面逐渐形成一条条浅槽,槽深1米左右,土埂宽50厘米左右。当推出多条槽后,再从后面将土埂推入槽内,然后运出。这种方法可以减少土从铲刀两侧漏散,从而增加10%~20%的推土量。2.下坡推土法。即推土机顺坡向下切土和推土,但坡度不宜超过15°,以免后退时爬坡困难。当无自然坡度地面推土时,可先推前面的土,从而逐渐形成一个下坡推土的地形。3.多刀送土法。指在硬质土中,当切土深度不大时,可先用推土机将土积聚在一个或数个中间地点,然后再整批推运到卸土区的方法。但要注意堆积距离不宜大于30米,堆土高度以2米为宜。4.并列推土法。当大面积场地平整时,可以将2~3台推土机并列作业,即并列推土,它可以增大推土量15%~40%。但要求铲刀相距15~30厘米,平均运距不宜超过50~75米,也不宜小于20米。

  铲运机施工铲运机能独立完成铲土、运土、卸土和平土工作,适用于地形起伏不大,坡度在15°以内的大面积场地平整、大型基坑开挖及填筑路基等;最适合开挖含水量不大于27%的松土和普通土,对硬土则需预松土后方能开挖,但不适于在砾石层和冻土层地带及沼泽区施工。按行走机构的不同,可分为拖式和自行式两种。其中拖式铲运机的运距以800米为宜,自行式铲运机的经济运距为800~1500米。施工时,为提高生产效率常采用下列方法:1.下坡铲土法。即铲运机顺坡向下铲土。坡度一般为3°~9°,铲土厚度20厘米左右。施工时注意不得在坡上急转弯,以防翻车。2.跨铲法。在较坚硬的土内挖土时,可采用预留土埂间隔铲土的跨铲法。

  3.交错铲土法。适用于挖较坚硬的土。具体方法如图4-3所示。4.助铲法。它是指在坚硬的土层中,自行式铲运机再配一台推土机,在铲运机的后拖杆上进行顶推,协助铲土的方法。但助铲法取土宽度不宜小于20米,长度不宜小于40米。5.波浪形铲土法。它是指铲斗开始铲土时,铲土深度可大些,随着阻力增加,铲土深度逐渐减小,然后再加深或减小铲土厚度,形成一个波浪形铲土面。如图4?4所示。

\

分享到:
编辑:songgaofeng
有关  的新闻
更多评论网友评论 (已有0位网友发表了看法)
  • ·请尊重网上道德,遵守各项有关法律法规
  • ·承担一切因您的行为导致的法律责任
  • ·本站有权保留或删除留言中的任意内容
  • ·本站有权在网站内转载或引用您的评论
  • ·参与评论即表明您已阅读并接受上述条款
最新评论:
企业服务

热点排行

    热门博文

    论坛热帖

?

中国风景园林网版权所有 COPY RIGHT RESERVED 2007 - 2012 WWW.www.hxycwz.com
